攻堅10.7米“限高區”

俯瞰溫州龍灣國際機場,航班起降往來不息、秩序井然。緊鄰機場跑道東側,中交一公局集團浙南科技城專案溫州機場大道東延工程正穩步推進,這條道路未來將成為機場T4航站樓的核心迎賓通道,也是溫州沿江快速路二期的關鍵地面主幹道路,承載著城市交通升級、產業聯動發展的重要使命。

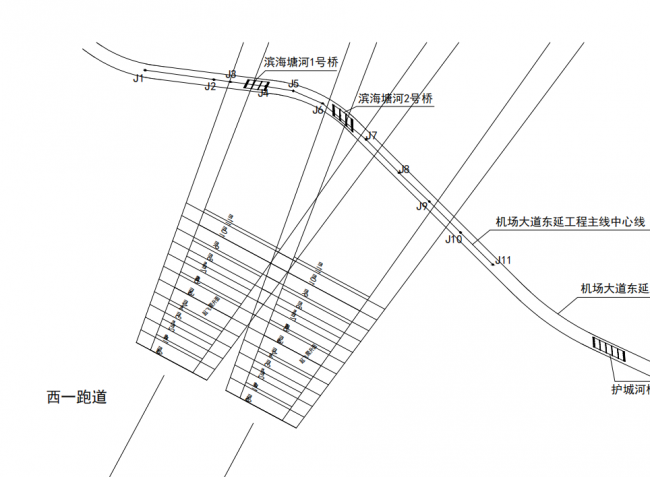

溫州機場大道東延工程全長6.37公里,對溫州打通沿海交通脈絡、串聯都市圈發展格局至關重要。但工程建設初期,一道嚴苛的硬性限制,給專案團隊帶來了巨大挑戰:專案約630米的橋樑施工段,完全處於機場飛行淨空、導航設備敏感管控範圍內,屬於核心10.7米限高禁區。

為保障航空起降絕對安全,這片區域的施工設備、作業平臺、施工總高度被嚴格鎖定在10.7米以內,無任何可調空間,是必須堅守的安全紅線。而常規橋樑施工所用的高空作業平臺、大型吊車、架橋設備,普遍高度遠超這一標準。這也意味著,整個專案施工全程都要“戴著鐐銬跳舞”,在極致受限的垂直空間裏完成高標準橋樑建設。專案負責人董雲坦言:“10.7米的高度限制,壓縮的是施工空間,考驗的是我們的技術、耐心和擔當,每一道工序都容不得半點差錯。”

嚴苛的限高條件,讓常規施工方案徹底“失靈”。首先是鋼棧橋及施工平臺建設難題,搭建完成的鋼棧橋頂面高度已達5.7米,這就導致上方僅剩不足5米的可用施工空間。市面上常規的大型履帶吊、樁基設備體型高大,根本無法進場作業,全部被限高條件“勸退”,前期基礎施工一度受阻。

比基礎施工更難的,是核心的T梁架設工序,這也是整個專案最大的施工“攔路虎”。其中濱海塘河2號橋施工條件最為苛刻,橋樑墩臺頂高度僅5.2米,橋臺背牆最高點達7.51米,單塊T梁最大重量達到73.2噸。多重結構高度疊加後,現場最終僅剩餘5.5米的極限施工空間。要在如此狹小的空間內,吊裝、定位、架設數十噸的巨型梁體,傳統架橋機完全無法適配,專案施工一度陷入停滯。

直面“設備進不來、空間不夠用、常規方法行不通”的困境,專案團隊摒棄傳統施工思維,以技術創新破解限高難題。針對鋼棧橋基礎施工空間不足的問題,團隊對所有進場設備進行“量身瘦身”。選用高度僅5.3米的低矮型衝擊鑽機,替代傳統高大樁基設備;將25噸汽車吊調整作業模式,壓低吊臂趴伏施工,適配低空作業環境。同時優化棧橋結構,把常規棧橋跨徑精准壓縮至9米,搭配小型液壓打樁機完成鋼管樁搭建、材料轉運等高空銜接作業。所有設備進場前,均通過三維空間模擬驗算、安全載荷測試,全方位確保施工全程不觸碰10.7米限高紅線。

針對T梁架設的極限難題,團隊創新推出“倒退式架梁”新工藝,顛覆傳統正向架梁模式。為適配低空運輸,專案專門改造出最大高度僅3.3米的低頂運梁車,讓重載梁體可以貼地平穩通行。同時,團隊對整條運梁通道實施毫米級高程管控,嚴格將路面標高控制在7.4米以下。3.3米車輛高度加7.4米地面標高,全程施工最大高度精准控制在10.7米紅線內,成功在5.5米的極限空間中,完成73.2噸重型T梁的高精度架設。

極致的施工精度,源於極致的堅守與付出。據專案安全負責人趙鐵林介紹,為核實關鍵運梁參數、確保施工安全無誤,團隊曾連續36小時駐守施工現場,反復測試、核驗數據,直至所有指標完全達標。針對低空受限施工場景,團隊還創新採用“5米首節+2米接長段”鋼管樁分節工藝,以類似搭積木的方式,在低空完成精准對接、拼裝施工,完美適配限高環境。

如今,溫州機場大道東延工程穩步推進,道路建成後,將有效打通區域交通阻隔,串聯溫州“一區五城”發展格局,貫通沿海產業發展帶,同時無縫銜接機場T4航站樓,大幅提升機場通行效率與城市門戶形象,為溫州大都市圈融合發展注入強勁動力。

天空俯瞰,飛機起降依舊繁忙。而在限高區的地面上,建設者們仍在10.7米的限高區精准起舞。(中交一公局集團浙南科技城專案 吳穹)
