溫州風電母港專案鋼平臺正式開工搭設

近日,中交三航局溫州風電母港專案立功競賽迎來首個攻堅節點——水上施工鋼平臺正式開工搭設。這一節點的啟動,標誌著專案水上樁基作業面全面打開,為後續436根水上嵌岩樁施工及碼頭主體工程建設奠定了基礎。

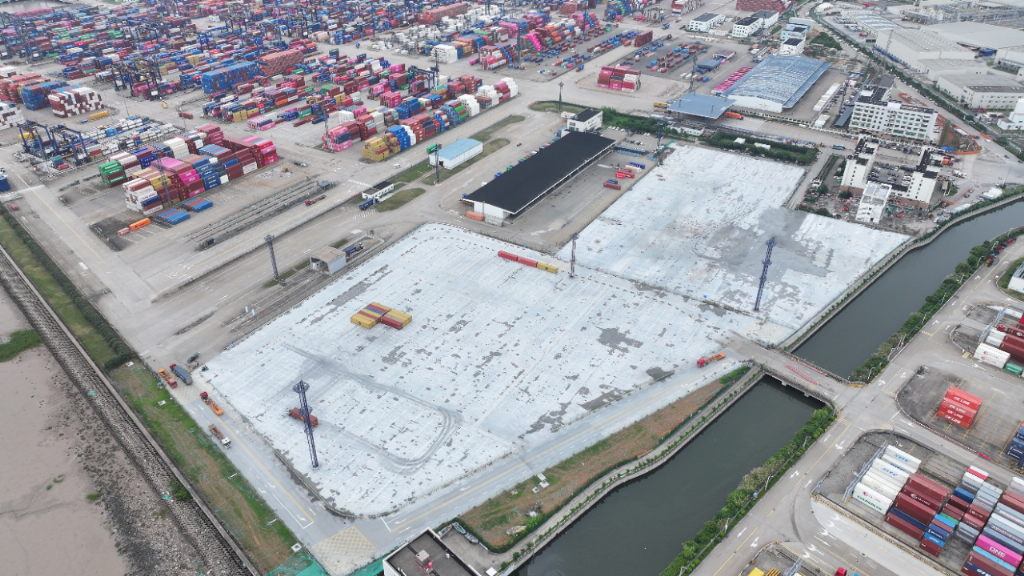

中交三航局溫州深遠海風電母港是全國首個面向深遠海佈局的風電母港,也是華東海上風電全產業鏈集聚的核心戰略工程。此次搭設的水上鑽孔鋼平臺總面積達10202平方米,覆蓋東突堤、西突堤、接岸平臺及還建1#引橋等水上核心區域,將成為後續水上嵌岩樁施工的核心作業載體。
鋼平臺搭設施工條件極為複雜。施工海域大風、大霧和颱風天氣頻發,有效作業窗口期十分有限;場區深厚拋石層導致鋼管沉樁困難,易發生樁體傾斜、入土深度不足及整體穩定性差等問題;加之水上高空及臨水作業密集、多工序交叉,安全與品質管控難度極大。
為攻克這些難題,專案團隊提前謀劃、精准部署:在技術保障上,針對拋石層特性採用特製樁尖沉樁工藝,通過加密平聯、增設斜撐與局部條形基礎加固等措施,確保平臺基礎穩固;在施工組織上,合理劃分區段、推行標準化流水作業,科學調配大型沉樁設備與專業班組,搶抓有利天氣窗口期高效施工;在過程管控上,嚴格落實三級技術交底與網格化安全管理,對樁位偏差、鋼結構焊接品質、平臺沉降與位移實施動態跟蹤監測,全方位守牢安全品質紅線。
此次水上鋼平臺的啟動搭設,拉開了專案水上主體工程施工的序幕。下一步,專案部將持續嚴控施工安全與工程品質,優化施工組織安排,高效推進鋼平臺搭設任務,為後續水上嵌岩樁規模化施工及各項工程節點按期完成提供堅實保障。圖文:方鋮豪
责任编辑:
2026-07-10 13:43:18
2026-07-10 13:28:48
2026-07-09 15:45:19
2026-07-09 15:43:46
2026-07-09 15:42:35
头条阅读
